Execução do muro de acesso.

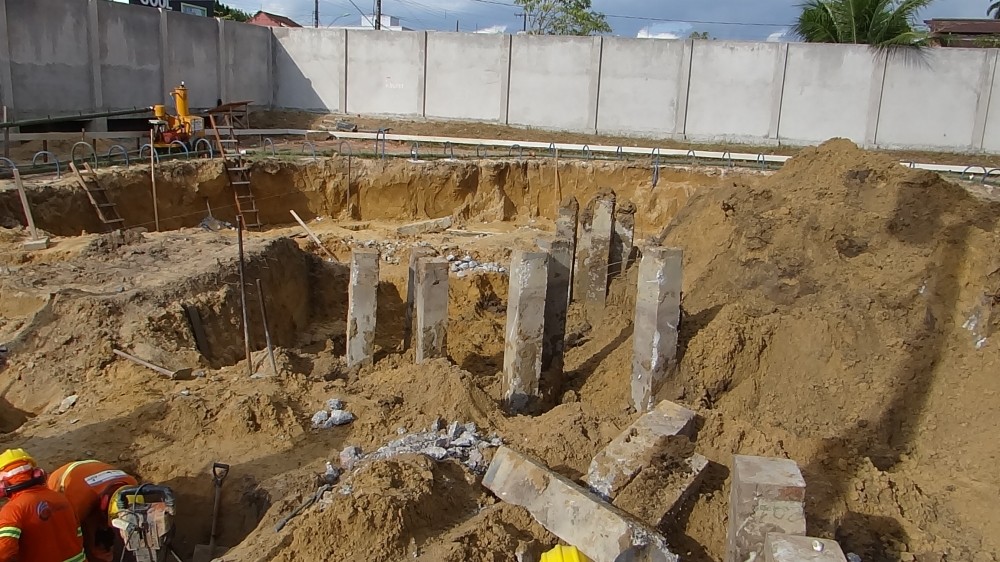

                          Arrasamento da estacas e concretagem dos blocos.

                          Concretagem da laje do RAP.

                          Formas para 3° etapa de concretagem do RAP.

                          Armação para 1° etapa de concretagem de paredes do RAP.

                          5° e última etapa de concretagem do RAP.

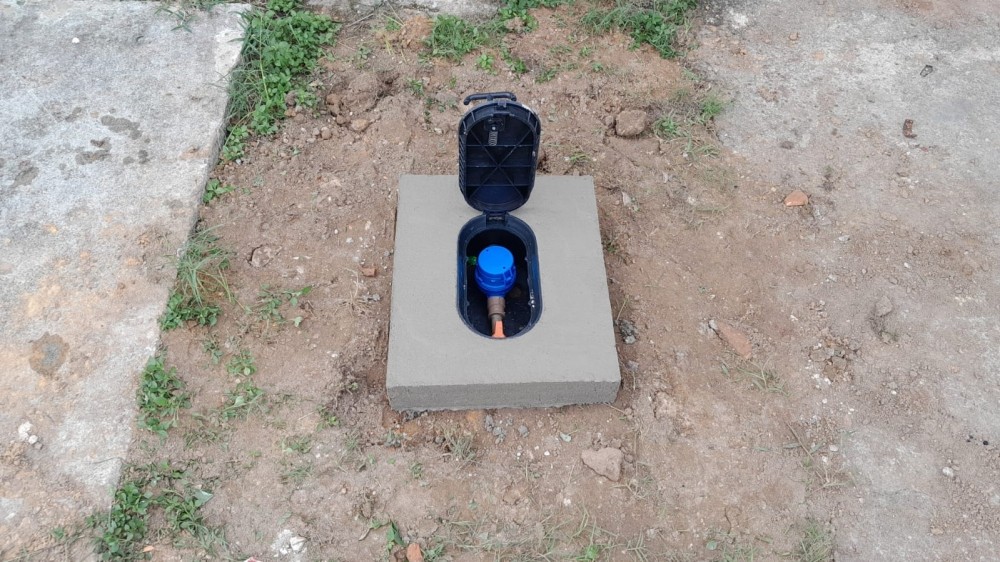

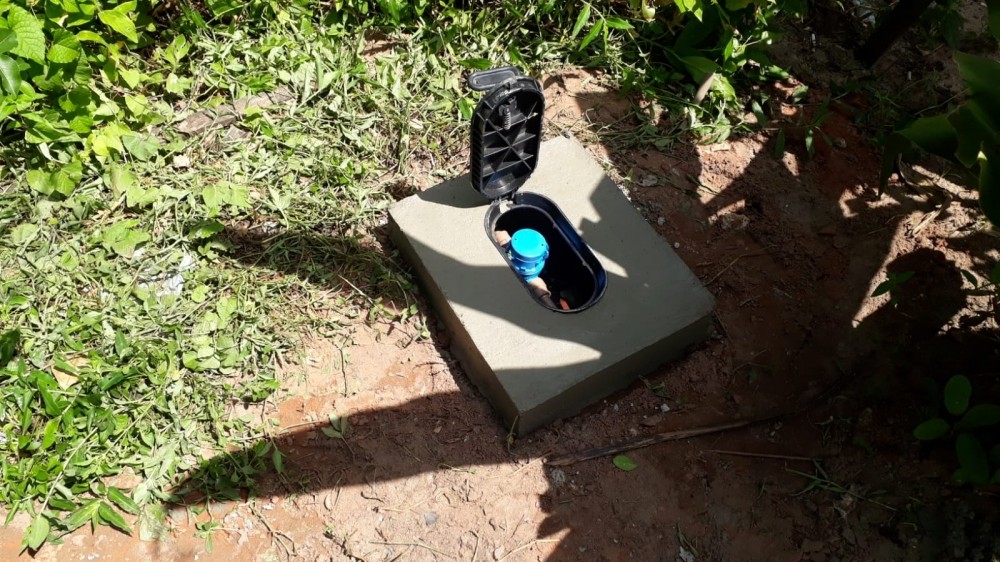

                          Instalação dos micromedidores.

                          Instalação de micro medidores - Bairro Centro.

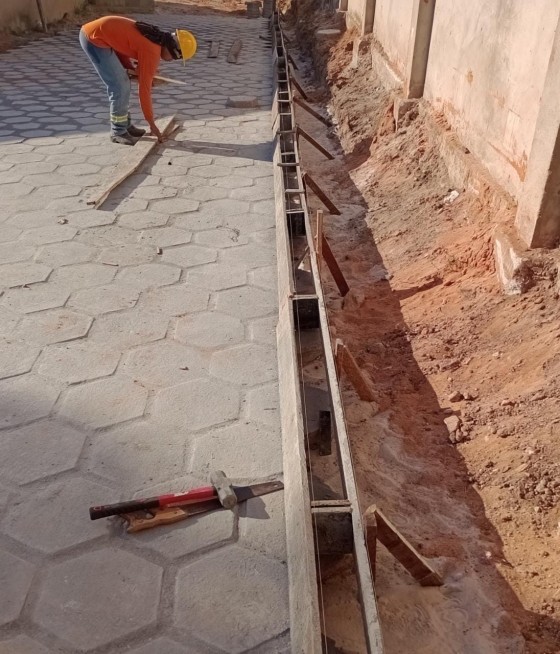

                          Construção de meios fios.

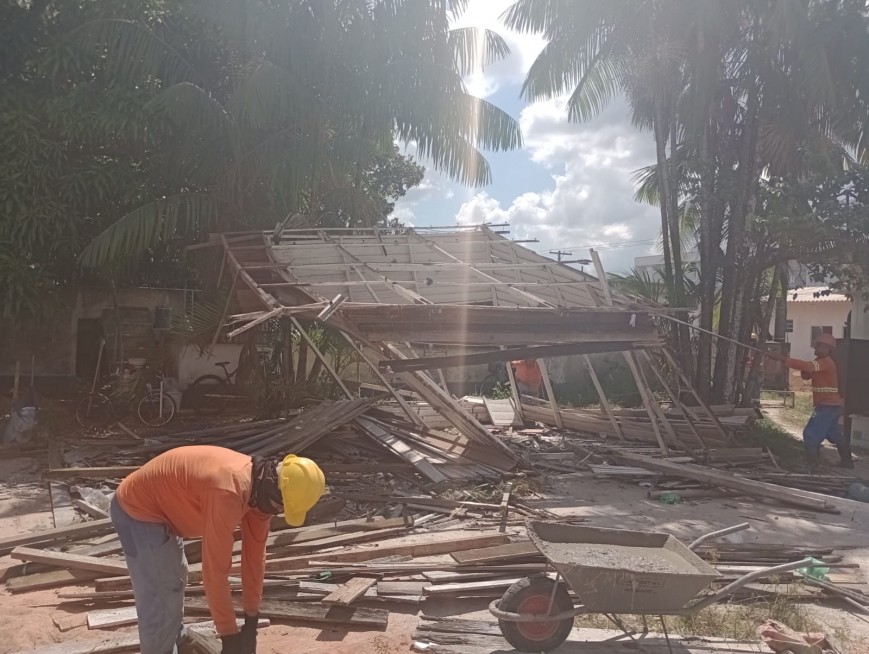

                          Demolição da antiga casa do operador.

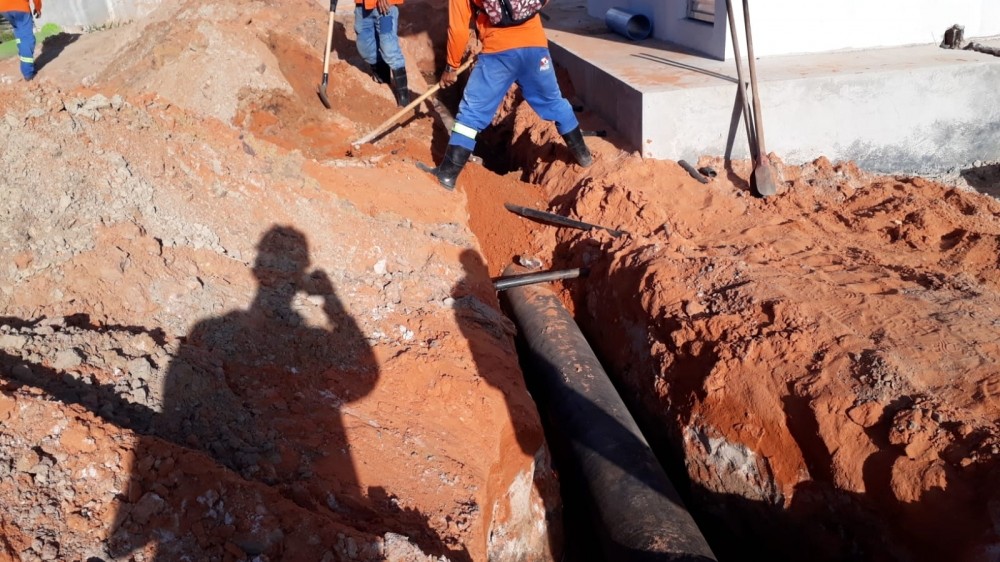

                          Interligação da adutora ao RAP.

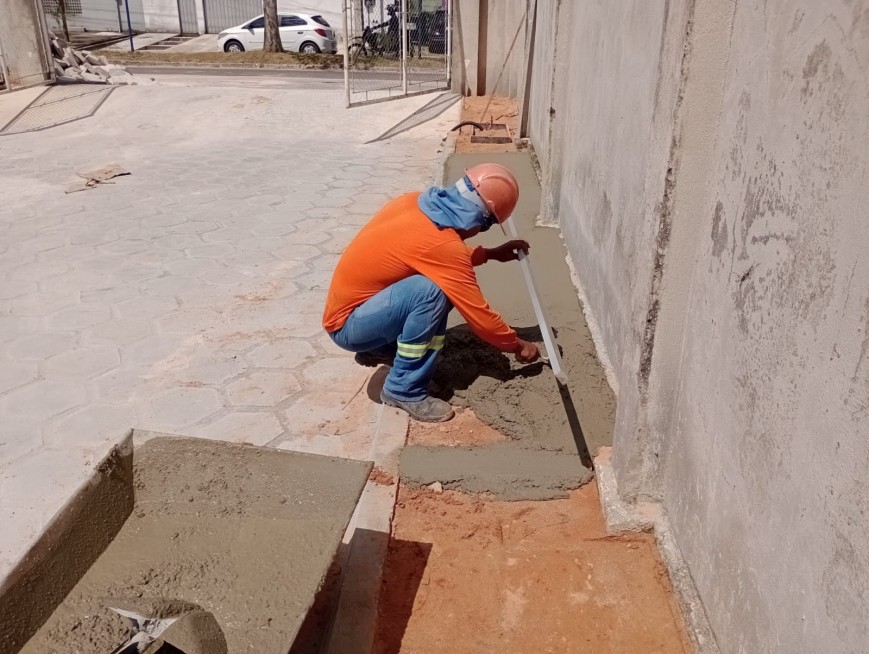

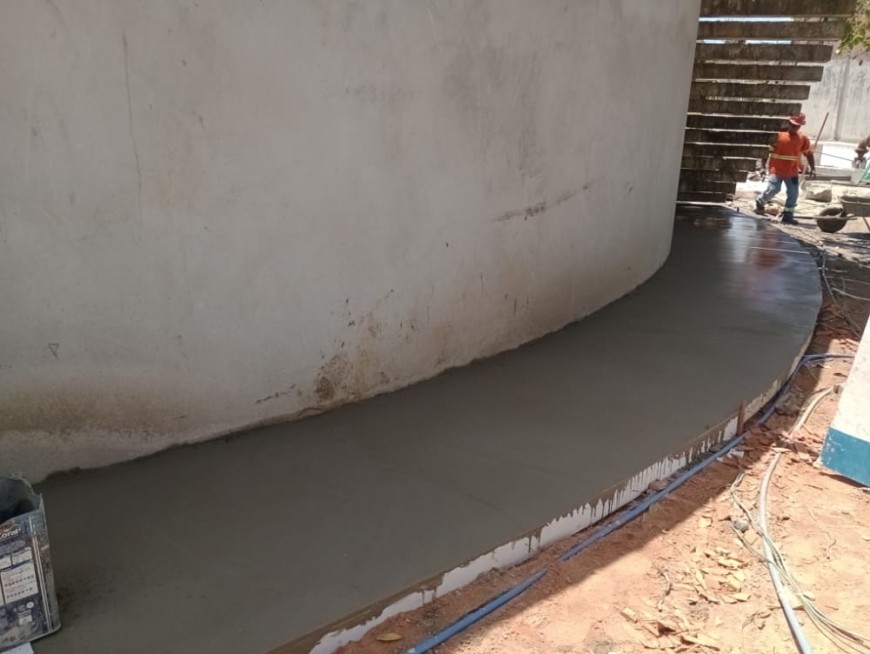

                          Construção da calçada do RAP.

                          Construção das caixas de passagem.

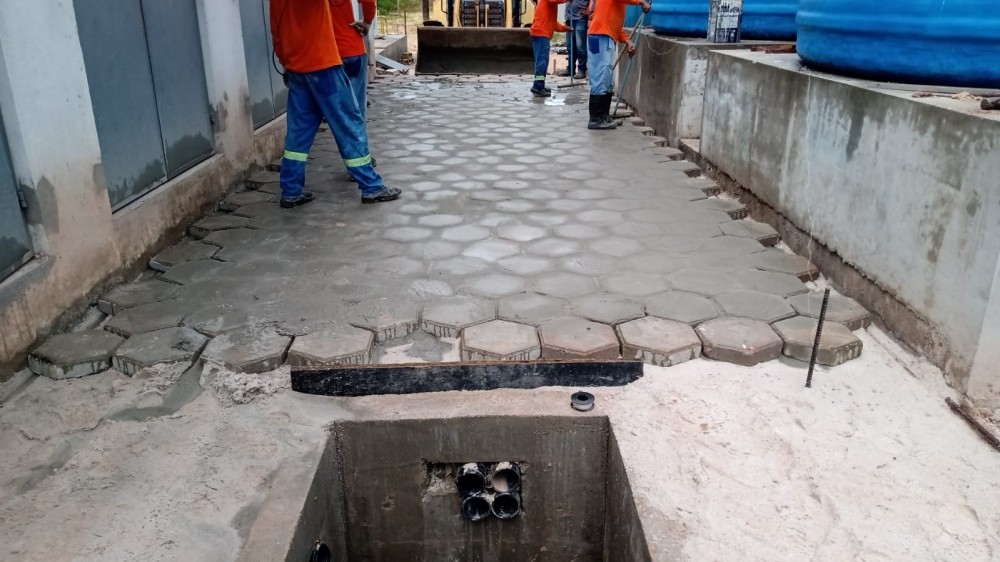

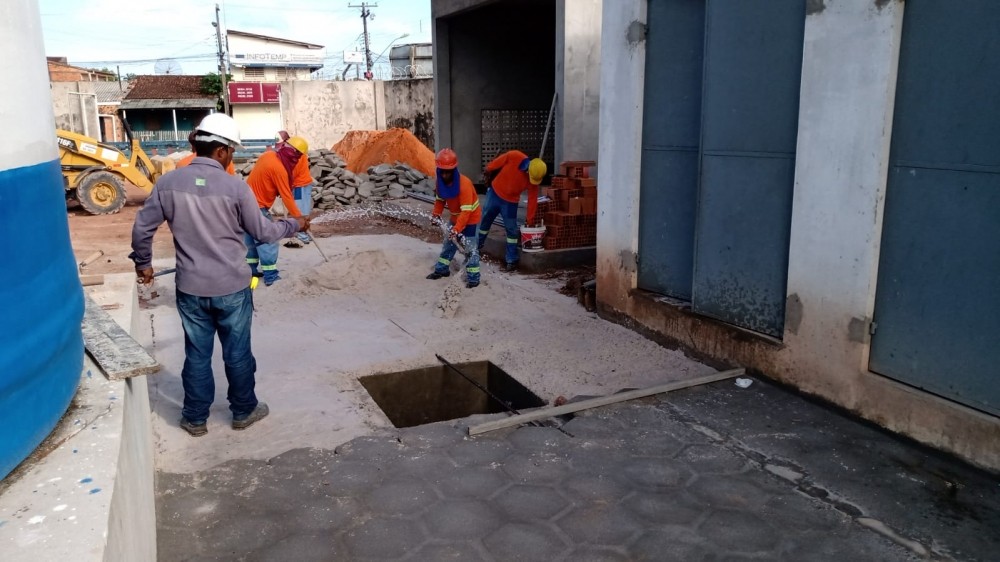

                          Nivelamento do piso para aplicação de bloquetes.

                          Construção de caixas de passagem para elétrica e automação.

                          Construção da calçada em torno do RAP.

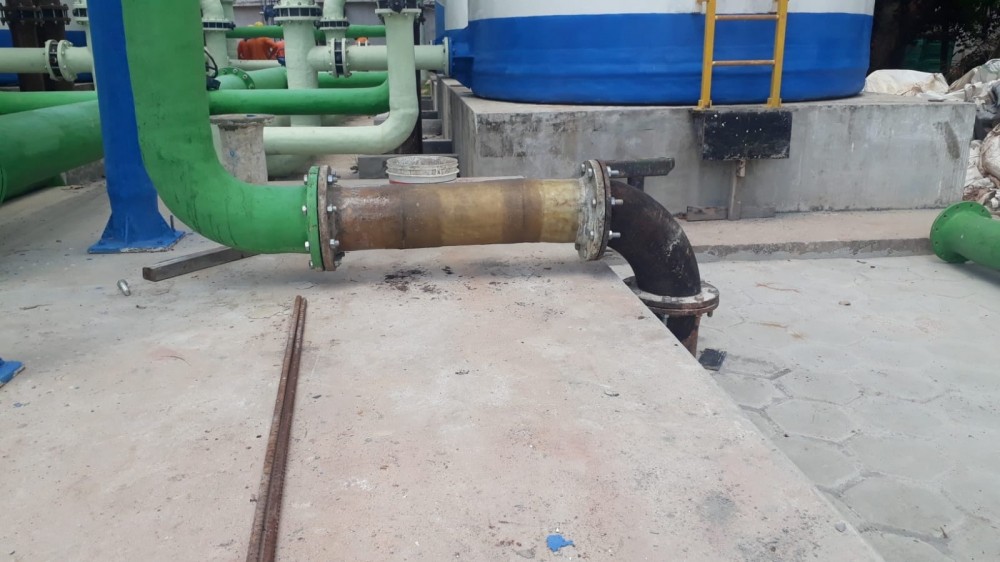

                          Interligação da tubulação da ETA ao RAP.

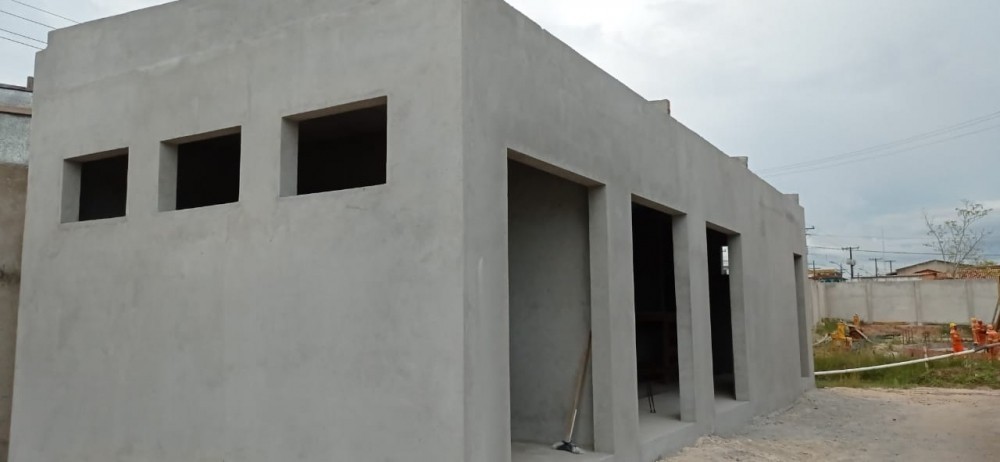

                          Montagem da cabine de medição.

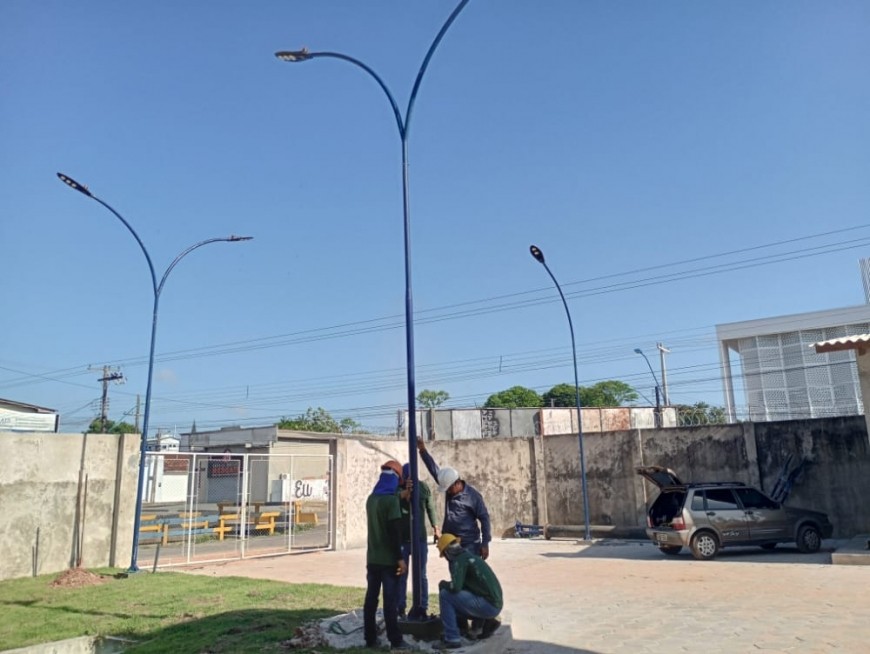

                          Instalação dos postes de iluminação.

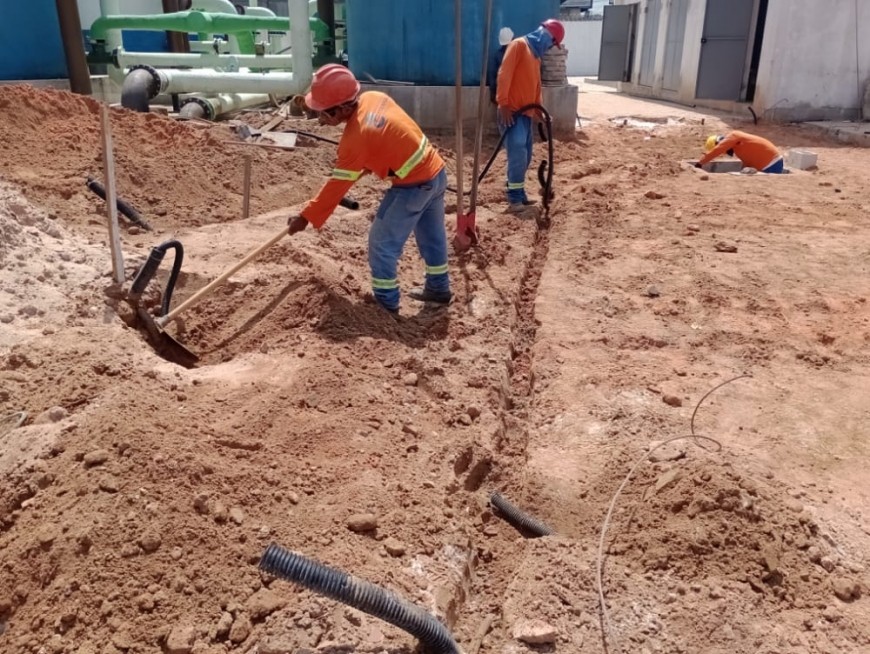

                          Instalação dos corrugados.

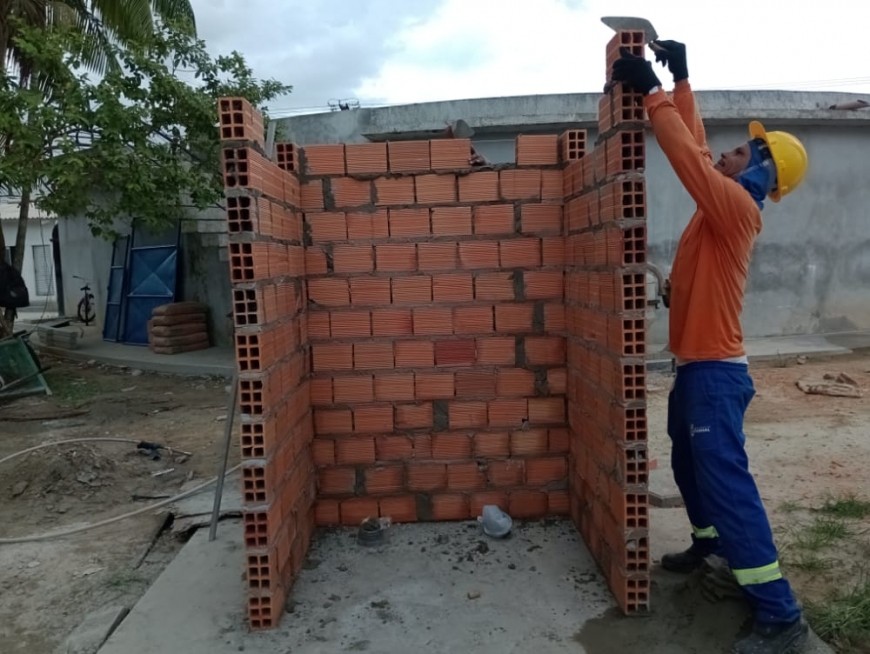

                          Construção das muretas de automação.

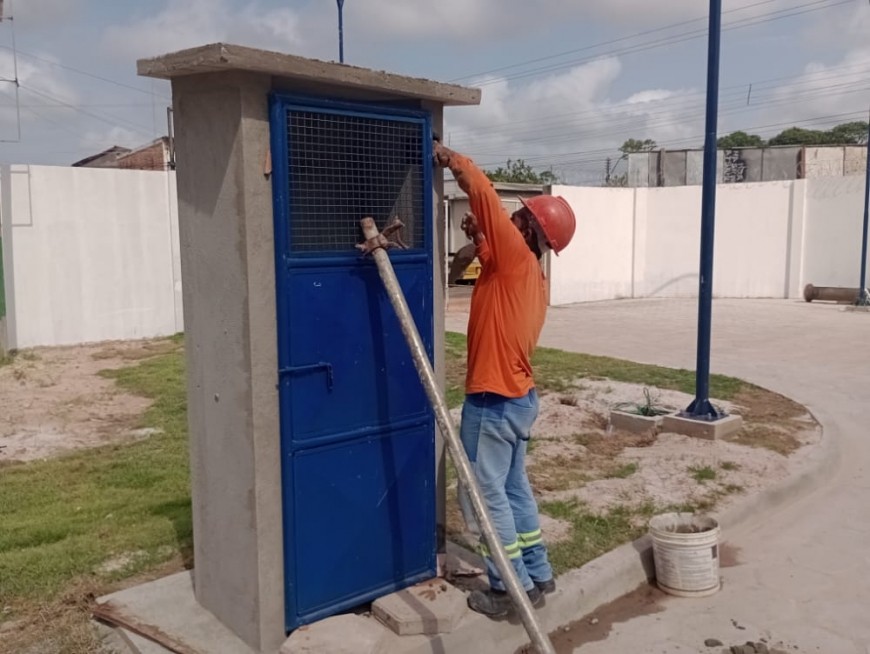

                          Instalação dos portões nas muretas.

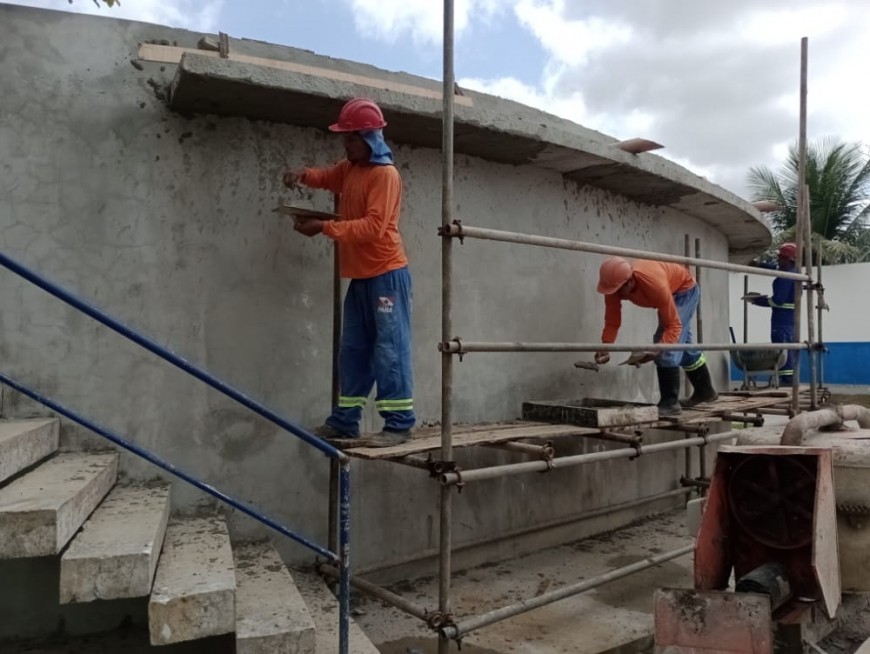

                          Reboco na parte superior do RAP.

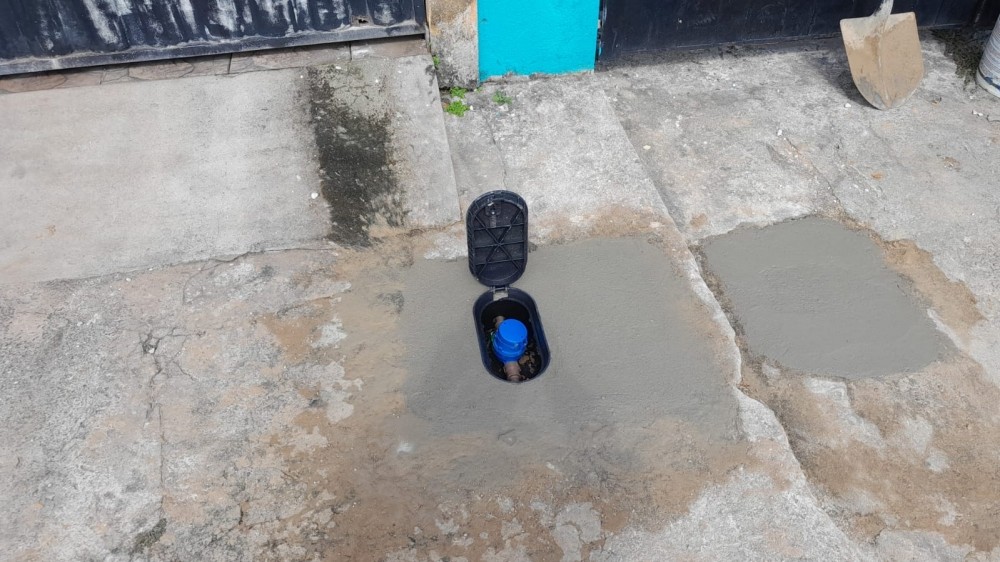

                          Micromedição - Bairro Nova Olinda.

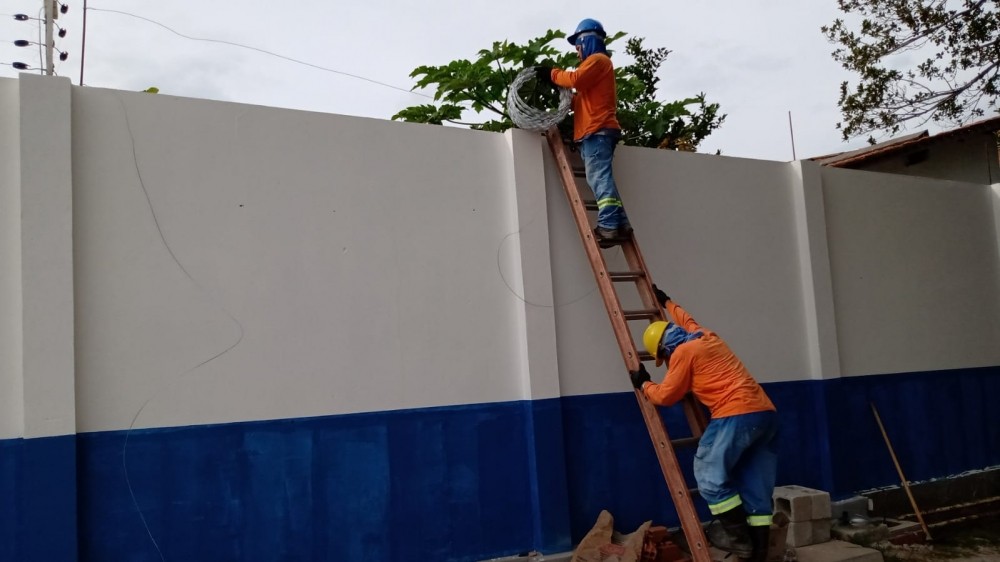

                          Instalação das concertinas.

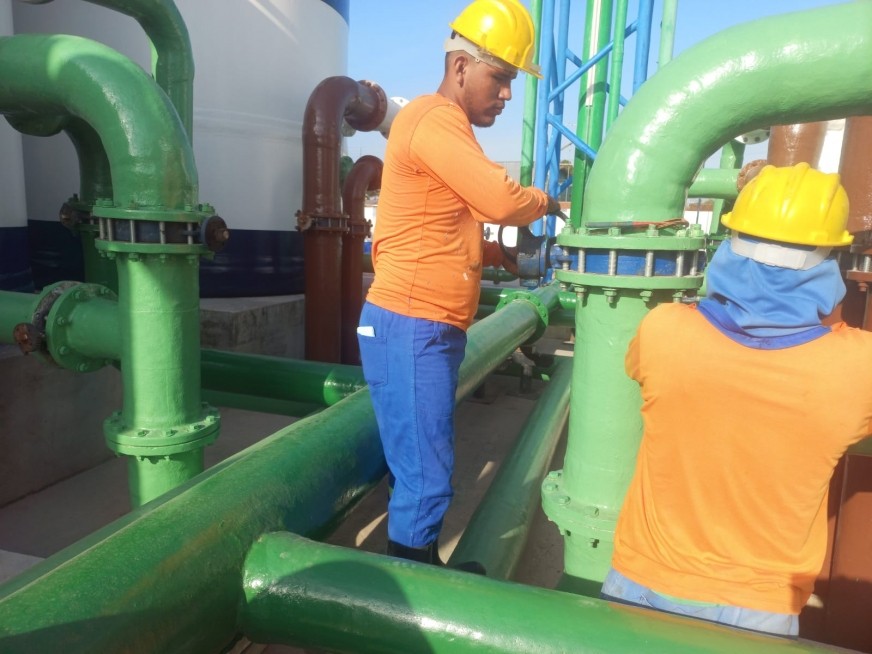

                          Montagem das valvulas na ETA.

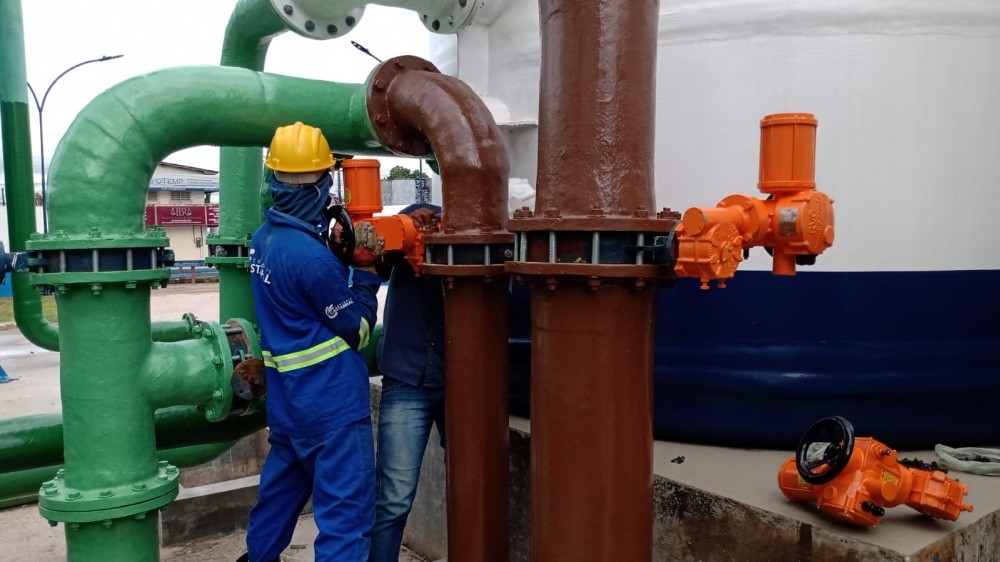

                          Instalação dos autadores.

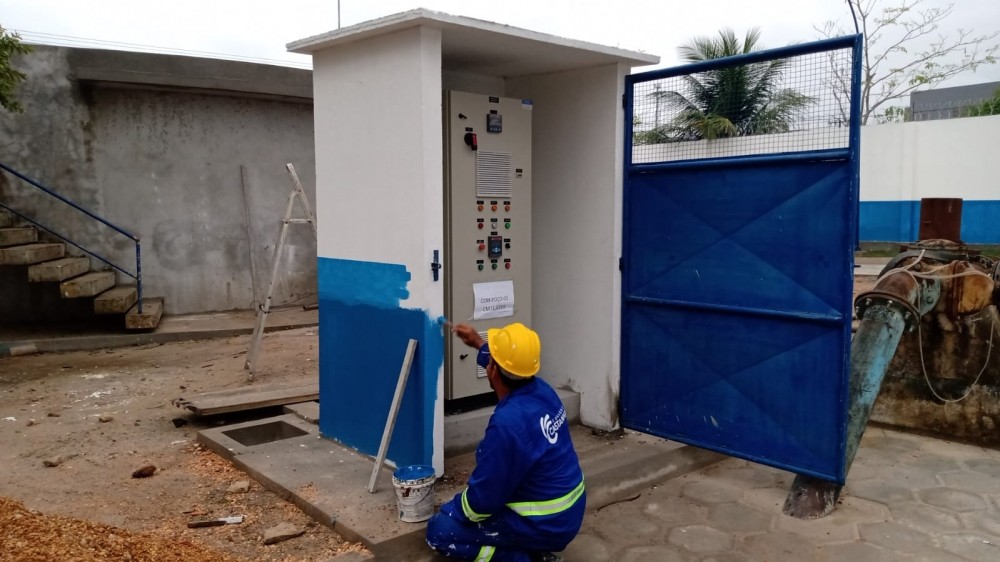

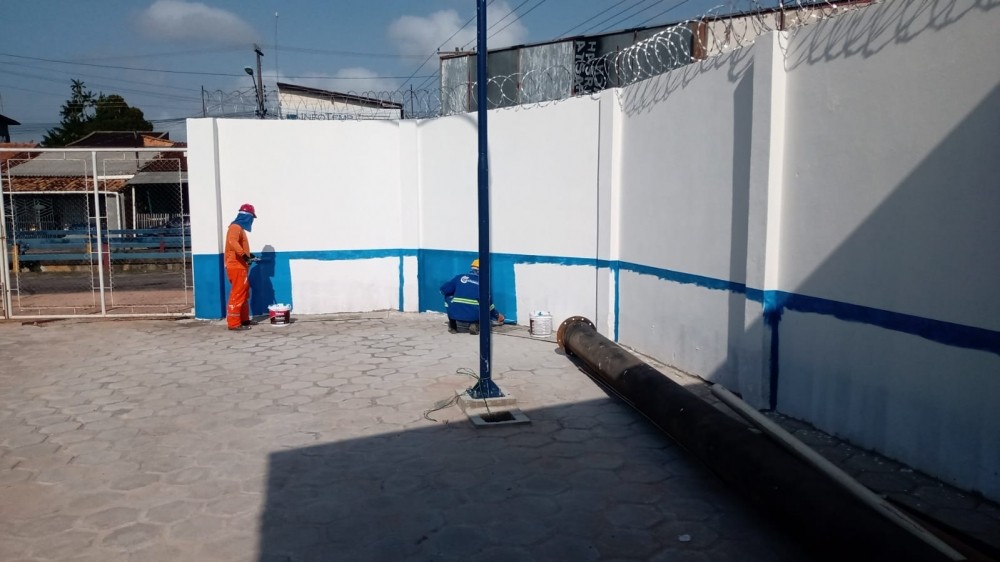

                          Pintura das muretas de automação.

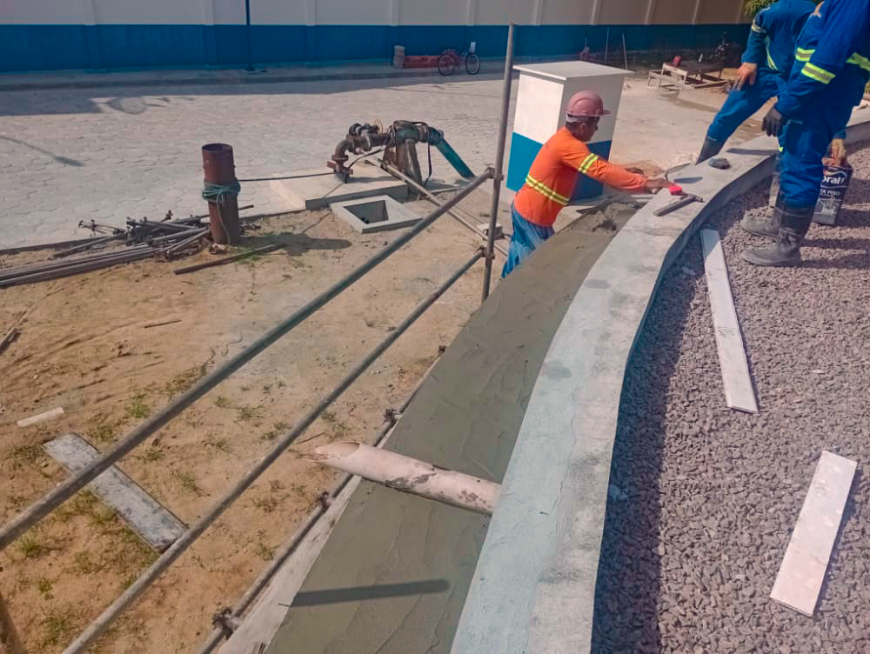

                          Acabamento do beiral do RAP

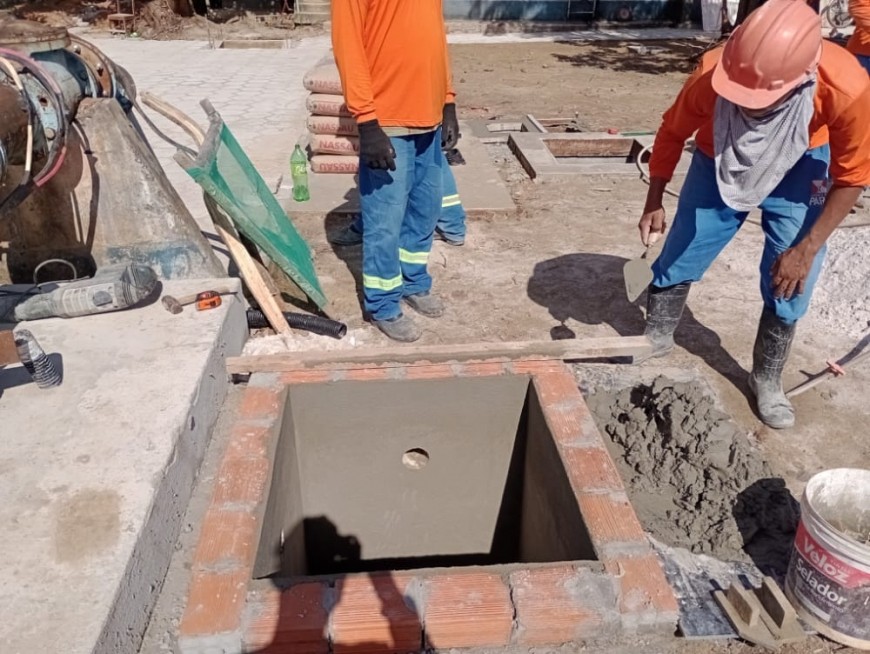

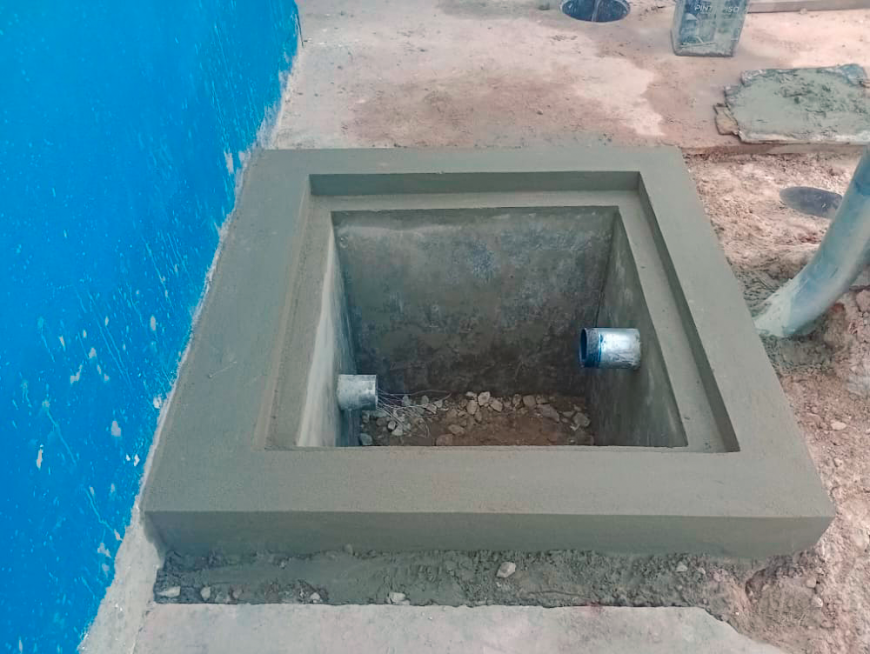

                          Confecção da caixa de passagem da cabine de medição

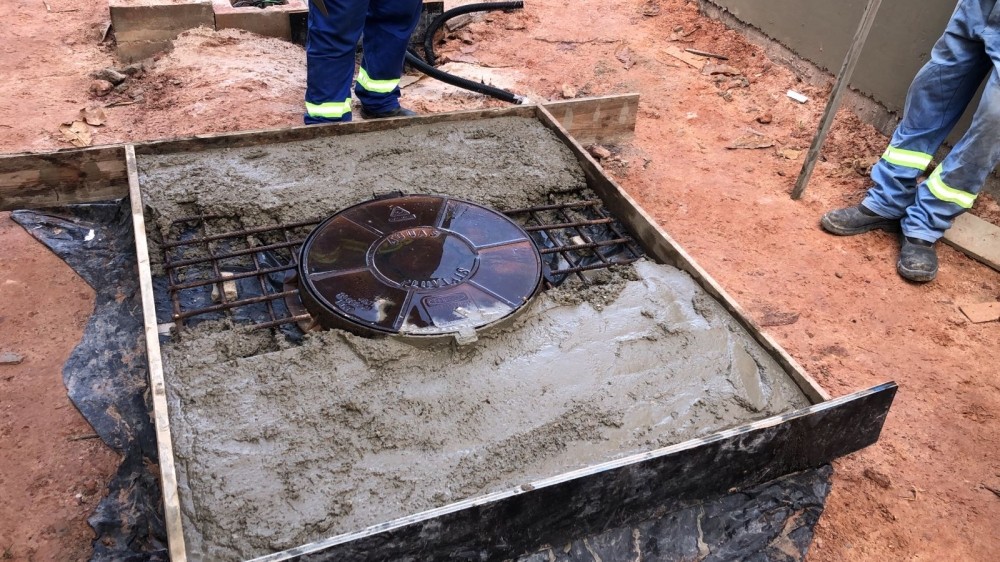

                          Confecção da tampa do macro medidor

                          Conclusão da aplicação do material filtrante

                          Instalação dos micromedidores

                          Instalação da malha de aterramento

                          Instalação de eletroduto subterrâneo

                          Visita Técnica, Diretores COSANPA e Grupo Carmona

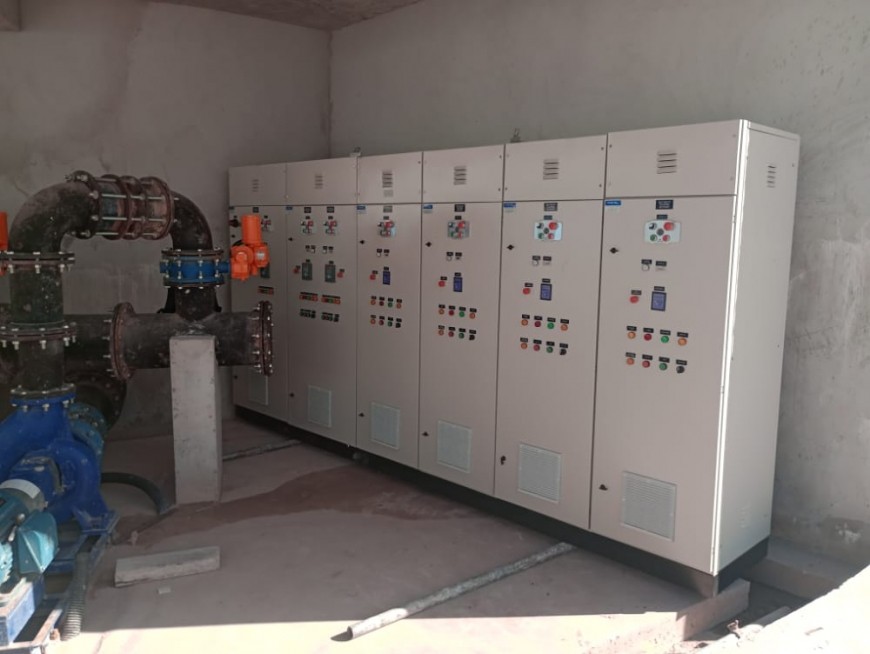

                          Instalação dos paineis eletricos (Coronel Leal)

                          Confecção de muro baldrame

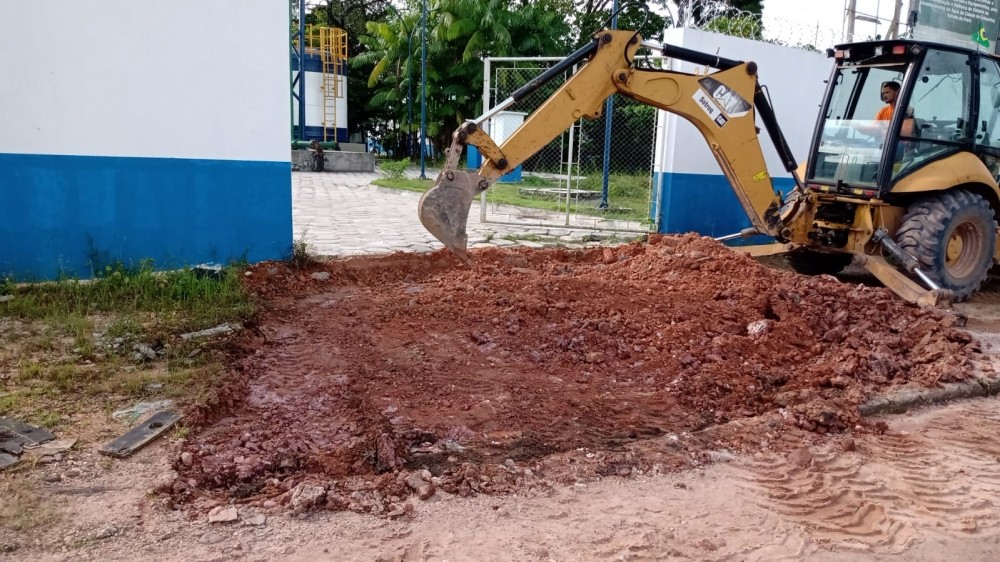

                          Nivelamento de piso para construção da rampa de acesso10

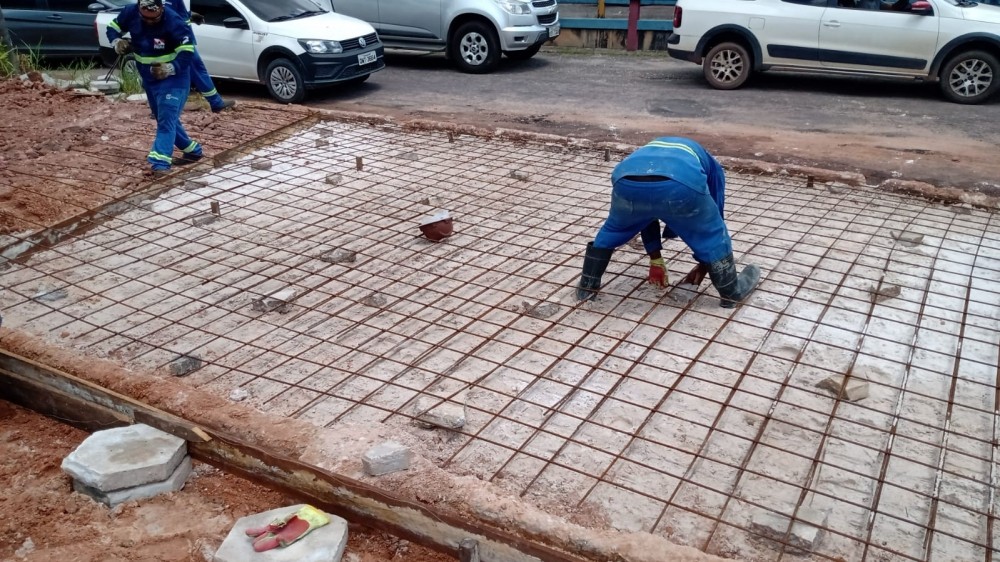

                          Montagem da armação de aço para rampa de acesso

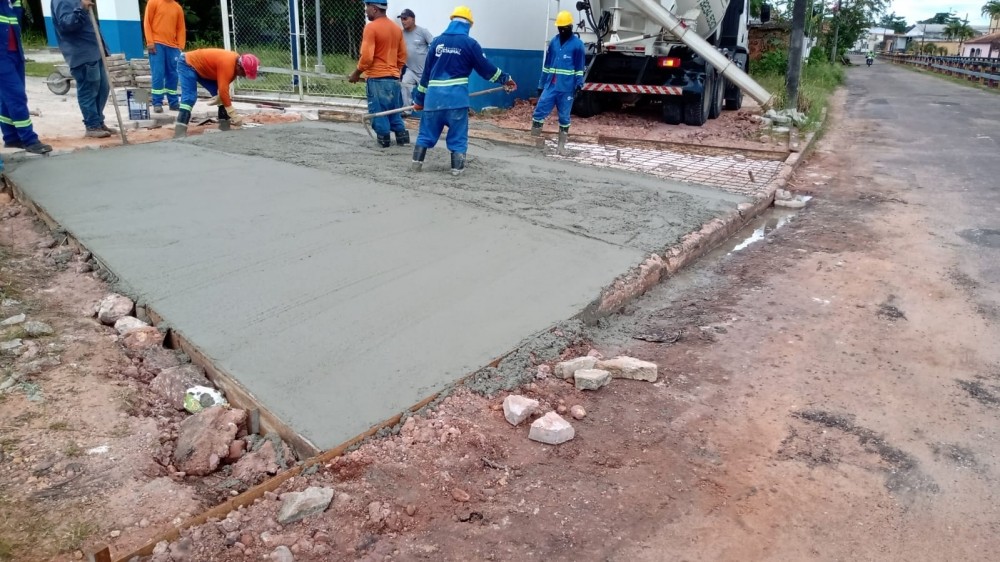

                          Concretagem da rampa de acesso

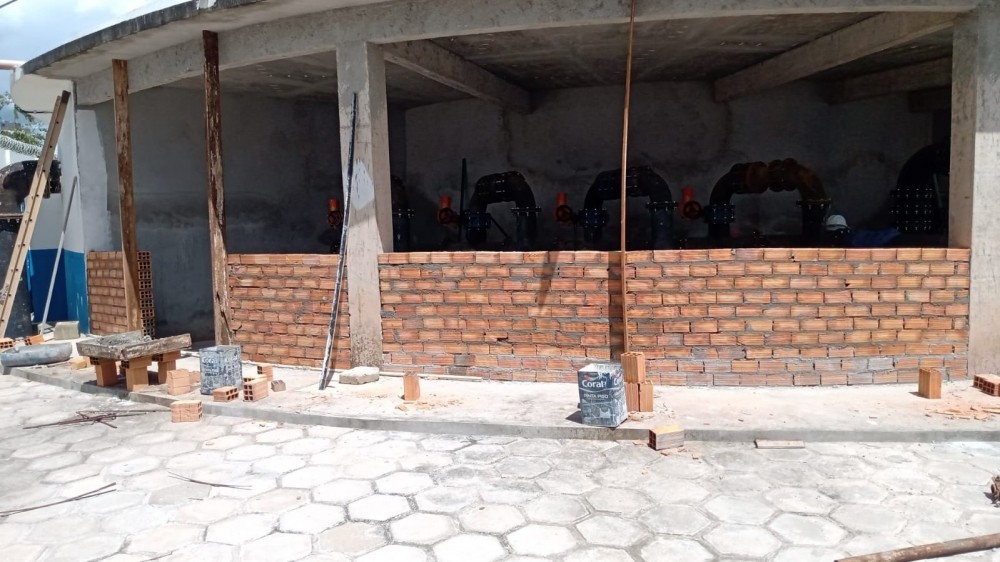

                          Fechamento da elevatória em alvenária
